建寧供電高溫“烤”驗 完成供電線路升級改造
2017-07-28 16:17:44黃國富?來源:東南網 責任編輯:肖曉敏 我來說兩句 |
分享到:
|

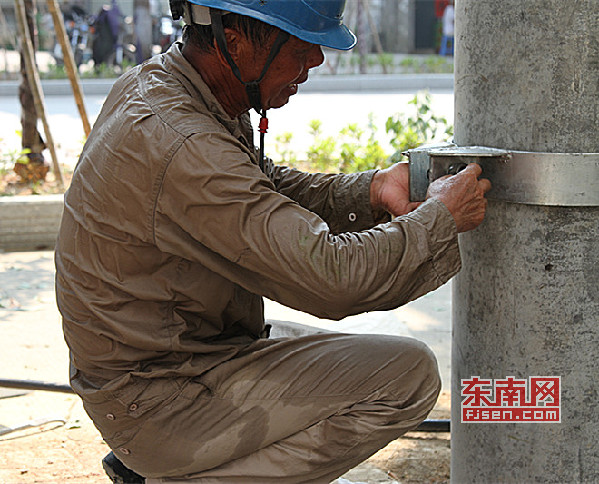

工作人員衣服已濕透 東南網三明7月28日訊(通訊員 黃國富)“今天工作任務重,氣溫高,早點開工,一是早上溫度相對較低,二是能夠盡早施工完畢恢復供電。”7月27日早上6點,在建寧縣愛心圓盤至水南財政局路段10千伏電荷線917線路11至22號桿段白改黑線路纜化施工現場,工作負責人劉斌說。 當天一早,福建建寧縣供電公司電力施工人員早早地就忙開了。登桿、拆、接線、敷設電纜……一派忙碌景象。隨著時間的推移,漸高的日頭,毫無情面的烘烤著大地。地面溫度開始攀升,電桿被炙烤得發燙,在15米高空上,施工人員頂著強烈的陽光,在電桿上制作電纜跳線接頭、緊線……現場安全監督員不時提醒做好安全措施。 施工人員頂著強烈的陽光工作 陽光毒辣辣地曬著,連風都是熱的,作業人員依舊各司其職,一項項工序有條不紊地開展著,盡管衣服已濕透…… 據悉,此項白改黑工程是政府重點項目。為確保施工項目在8小時內完成,把整個工程停電作業時間控制在10個小時內。該公司根據現場實際情況不斷優化施工方案,由原來的一個施工隊伍增加為兩個施工隊伍共計50余人進場施工。 在15米高空上施工人員頂著強烈的陽光,在電桿上制作電纜跳線接頭、緊線 截至當天14:26分,經過高溫下連續8個多小時的辛苦奮戰,10千伏電荷線917線路11至22號桿段的白改黑線路纜化工程全面完成,全部恢復供電,比計劃提前1個半小時恢復供電。 據了解,此項白改黑工程,建寧縣供電公司共累計完成新安裝4臺環網柜、敷設電纜1100米、新立15米電桿2基、安裝隔離刀閘2組、制作電纜頭共16個。? |
