福建尤溪:35個小時為新設醫學觀察點送上電
2020-02-03 16:14:44? ?來源:東南網 責任編輯:林張清 |
分享到:
|

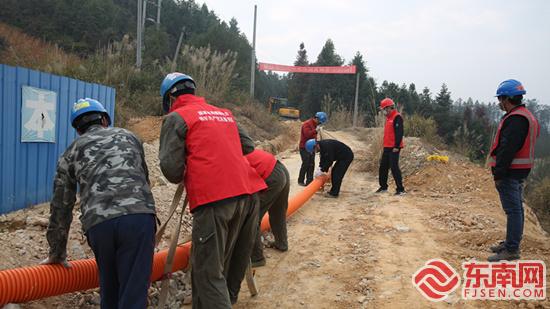

![]() 東南網2月3日訊(本網記者 肖曉敏 通訊員 嚴士冬 陳金華)2月2日下午17時30分,福建省尤溪縣社會福利中心疫情留置觀察點完成電源接入施工,一次送電成功。原本正常需要一個星期左右才能送電的項目,僅僅用了35個小時,比縣里要求的時間提前了近3天完成,為置留觀察點的早日投用爭取到寶貴時間。 密切接觸者醫學觀察點,主要為曾跟確診患者或疑似病例接觸過但還沒有任何癥狀的群體,進行14天醫學觀察而設置的場所。 隨著疫情防控工作的深入,可容納近50人的福建省尤溪縣社會福利中心,作為該縣新設的疫情留置觀察點,對于有效防控疫情可能的擴散與擴大,起著非常重要的作用。但是,因?yàn)樵械墓╇婋娫礉M足不了設計用電需要,所以,必須馬上進行增容改造。 疫情就是命令!接到要求5天內必須完成增容200千伏安的供電電源接入任務后,當?shù)毓╇姴块T立即啟動綠色通道,特使特辦,成立15名共產黨員組成的突擊隊,爭分奪秒的完成現場勘察、方案設計,緊急調配施工所需的電纜、配電箱、橫擔等物資,晝夜奮戰,組織項目施工。 “不到3天的時間,他們一共開挖電纜溝和敷設了電纜260多米,安裝低壓配電箱一個,電纜頭制作一個。”負責此次作業的三明億源電力建設工程有限公司尤溪分公司項目經理張荷蔥說,全力以赴,保障疫情防控供電不出一絲紕漏。 |
