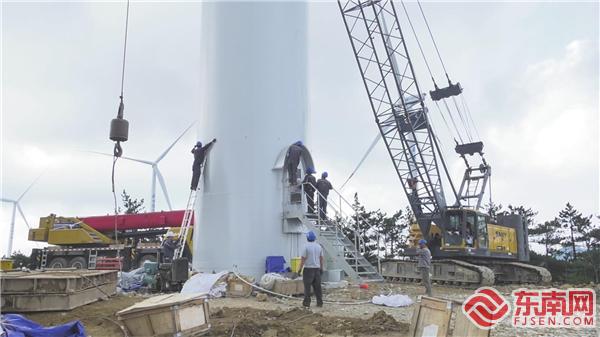

湯川風電項目完成全部風機吊裝 陳振鵬 攝 東南網三明7月31日訊(本網記者 蔡曉卿 通訊員 嚴士冬 陳振鵬)自4月19日首臺機組吊裝開始,湯川風電項目團隊克服各種不利因素影響,開展“百日攻堅”,于7月28日上午完成最后一臺風機的吊裝任務,為項目沖刺“保電價、促并網”年度目標奠定了堅實的基礎。 施工現場 陳振鵬 攝 當天上午8時許,隨著項目經理一聲令下,湯川48兆瓦風電項目最后一臺風機整機吊裝工作正式啟動。30多名工作人員通力協作,按照既定預案配合650噸主吊將機艙、葉片成功完成吊裝。 據了解,湯川風電項目位于珠峰村東南側的白巖山至大模山沿線山地,是典型的山地風電項目,一期規劃安裝16臺單機容量3MW,建設規模48MW的并網型風力發電機組,同時設置一座110kV升壓變電站?!吧龎赫镜脑O備安裝調試已全力推進,目前與電網公司的變電站進行聯調聯試,力爭在8月中旬具備并網送出,屆時全部開始試運行?!比A電福新(尤溪)新能源公司副總經理包久春說。 湯川風電項目完成全部風機吊裝 陳振鵬 攝 據測算,湯川風電場項目建成后,每年預計上網電量1.3億kWh,每年可節約標準煤4.12萬噸,可減少二氧化碳排放量12.29萬噸,減少煙塵排放量0.19萬噸,具有明顯的經濟效益、社會效益和環境效益。 |
