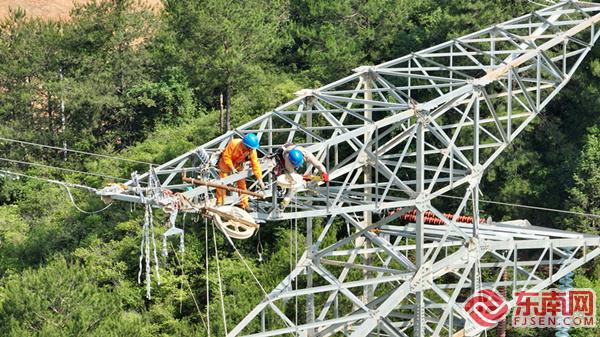

國網三明供電公司應用智能牽張設備開展放線工作(謝章輝 攝) 東南網5月23日訊(通訊員 陳菲 周長其 陳金華)日前,在尤溪縣西城鎮湆頭村車來車往的高速公路上空,施工人員正在對92號—94號桿塔實施地線改造。經過2個小時的緊張施工,成功將光纜牽引至92號桿塔,順利完成三陽-梅仙Ⅰ路220千伏地線改造工程92號—94號桿塔架線跨越廈沙高速施工作業。 三陽-梅仙Ⅰ路220千伏地線改造工程,涉及將全線65.7km地線更換成OPGW光纜,其中跨越廈沙高速1處,跨越電力線路39條。此次92號—94號桿塔架線跨越廈沙高速施工是工程的重要節點。“本次光纜更換涉及跨越廈沙高速及35千伏西山線等多項二級風險,交叉跨越多、地面附著物復雜,點多面廣,給我們帶來了很大的安全管控壓力。”國網三明供電公司業主項目經理周長其介紹說。 地上車來車往,天上銀線飛塹,為避免光纜在展放過程中發生意外造成物體打擊、觸電等危險,施工作業人員在跨越高速公路上方實施封網,對高速公路、電力線路采取足夠的保護,保證現場安全。 為了降低跨越高速放線的安全風險,提升施工質效,國網三明供電公司應用智能牽張設備開展放線工作,利用集中智能可視牽張工藝,通過自組網絡進行信號傳輸實時畫面到牽張兩場,通過集控電腦進行實時監控,提升基建數字化、智能化水平。 三梅Ⅰ路220千伏地線改造工程,因施工過程中220千伏三梅I、II路需同時停電,造成整個尤溪縣無220千伏電源,且昌福鐵路尤溪牽引站由220千伏碧尤線單供,電網風險極高,屬“五級”電網風險,為避免長時間停電造成尤溪縣用電緊張,整個地線改造工程需在20天內完成,存在工期緊、電網風險高、作業風險高、施工投入大、作業范圍點多面廣等特點。 此次地線改造工程,國網三明供電公司高度重視,深入推進“黨建+電網建設”,共產黨員服務隊隊員們沖鋒在前,提前三個月采用無人機先后開展5次現場勘查、召開5次工程推進會優化施工方案;聯合施工單位多方協同作戰,對整個工程任務進行分解和細化,針對全線的重要跨越進行逐項摸排和確認,制定完善的施工倒排計劃,采取“周任務,日跟蹤,即調整”的方法,確保停電計劃如期完成。 目前,工程整體已完成三分之二,比計劃提前了5天,整個工程完工后,將進一步優化尤溪縣電網網架結構。 |
