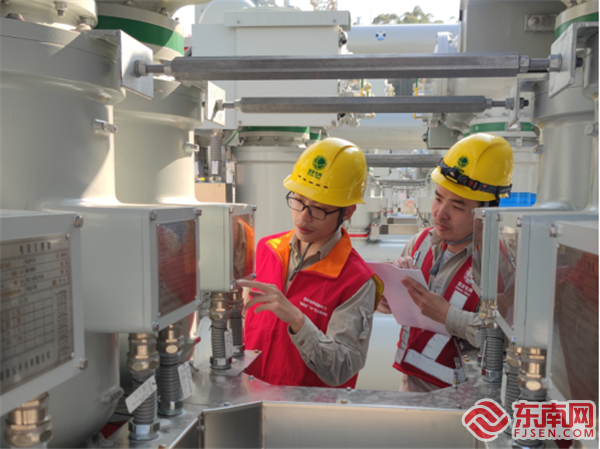

東南網4月25日訊(通訊員 林曈 葉俊卿)近期,三明首座屬地化500kV桃源變電站進入竣工調試驗收工作最終階段。國網三明供電公司集中專業力量,狠抓現場整改進度,多措并舉確保500千伏桃源變順利啟動送電。 國網三明供電公司多措并舉確保500千伏桃源變順利啟動送電現場。 工程開建以來,該公司選派變電運維、變電檢修專業技術骨干到項目部駐點掛崗,以“老帶新”“學驗結合”的方式,組織人員嚴格落實工程全過程技術監督,做到邊驗收、邊整改。與此同時,省超高壓福州、廈門運維分部選派多名技術能手到現場開展設備驗收“幫扶”工作,參與驗收發現問題全流程閉環整改跟蹤,確保500kV桃源變電站能夠如期順利啟動投運。 為進一步推進變電運維檢修專業融合,實現工作提質增效,打造一支“一專多能”運檢一體新型運維班組,超高壓運維班作為500kV桃源變的設備主人,主動選派技術骨干聯合變電檢修中心共同參與竣工調試驗收工作,運維人員積極與檢修專業人員溝通交流,細致了解掌握現場接線方法、操作注意事項、儀器使用技巧等關鍵要點,拓展了運維人員檢修業務知識與技能。 通過省-院-市聯合攻關,在500kV桃源變首次應用了負荷模擬式繼電保護向量檢查試驗新技術。該技術用于全電壓等級、全設備、全回路正確性檢驗。試驗中可提前暴露CT、PT一次設備及二次回路中可能存在的問題,以便在送電前及時消除。同時,將帶負荷測向量工作前移,大幅度減少基建、擴建變電站送電時長。 該工程的建成投運后,將進一步滿足三明地區用電負荷增長的需求,提升了電網的供電能力和可靠性。下一步,國網三明供電公司將繼續秉承創新驅動和專業協同的理念,為推動三明革命老區高質量發展貢獻電力力量。 |
